Das digitale Bautagebuch je Baustelle: Arbeitszeit, Tätigkeiten, Fahrten und Belege automatisch tagweise gebündelt, als prüffähiger Leistungs- und Bautagebuch-Nachweis.

Außendienst → Bautagebuch

Wofür ist diese Seite?

Das Bautagebuch dokumentiert je Baustelle lückenlos, was passiert ist: geleistete Arbeitszeit, ausgeführte Tätigkeiten (mit Menge/Einheit und Foto), Fahrten und Belege, automatisch nach Tagen gruppiert. Das liefert dir einen prüffähigen Leistungsnachweis und ein klassisches Bautagebuch für den Auftraggeber. Diese Seite listet deine Baustellen; ein Klick öffnet Erfassung, Soll und Verlauf.

Die Baustellen-Liste des Bautagebuchs mit letzter Tätigkeit.
Die Baustellen-Liste des Bautagebuchs mit letzter Tätigkeit.

In 30 Sekunden

  • •Reiter „Erfassen“: Tätigkeit dokumentieren, mit Menge, Einheit, Notiz und Foto. Ein Hindernis meldest du im Feld „Problem / Behinderung“.
  • •Reiter „Soll": Bau-Leistungsverzeichnis als Checkliste für die Mitarbeiter.
  • •Reiter „Verlauf": alle Ereignisse tagweise, Arbeitszeit 🕘, Tätigkeit 🔨, Fahrt 🚐, Beleg 🧾.
  • •Drei PDFs: Leistungsnachweis, klassisches Bautagebuch und die Bautagesberichte einer Woche.

Schritt für Schritt: Tätigkeit dokumentieren

  1. 1

    Öffne die Baustelle (Reiter „Erfassen"), gib die Tätigkeit ein (z. B. „Estrich verlegt"), optional Menge und Einheit (m², h, Stk), Notiz und ein Foto. „Erfassen" speichert, auch offline. Auf Wunsch unterschreibt der Auftraggeber direkt am Gerät.

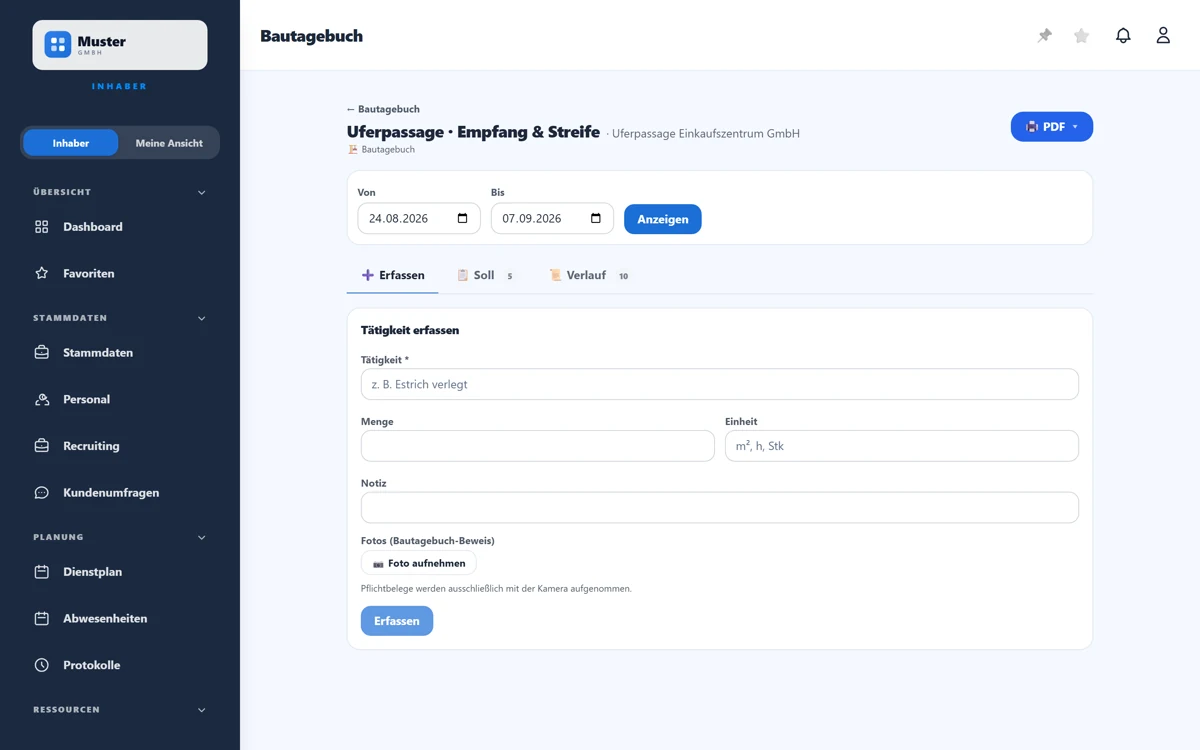

    Erfassen: Tätigkeit mit Menge, Einheit und Foto, darunter das Feld „Problem / Behinderung“.
    Erfassen: Tätigkeit mit Menge, Einheit und Foto, darunter das Feld „Problem / Behinderung“.
  2. 2

    Im Reiter „Soll" legst du das Bau-Leistungsverzeichnis als Checkliste an („+ Position": Leistung, Einheit). Sie erscheint dem eingestempelten Mitarbeiter am Objekt; das Abhaken erzeugt einen revisionssicheren Tätigkeitsnachweis.

    Soll: Bau-Leistungsverzeichnis als Checkliste.
    Soll: Bau-Leistungsverzeichnis als Checkliste.
  3. 3

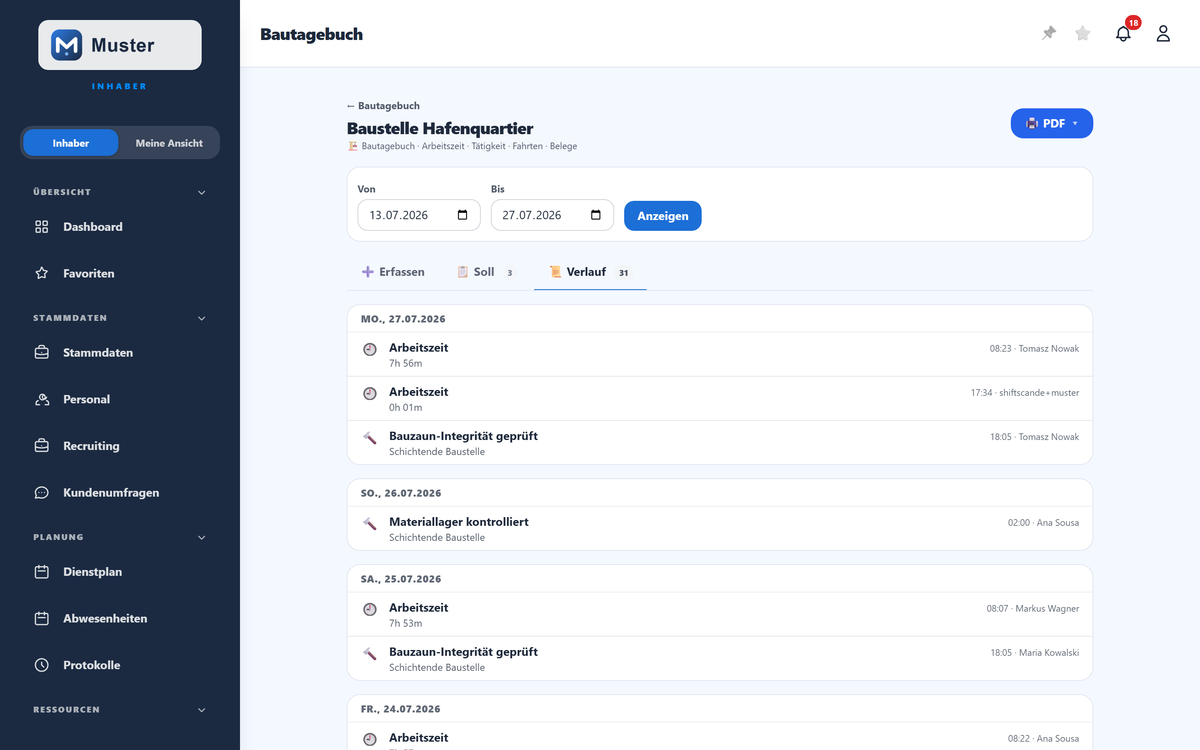

    Im Reiter „Verlauf" siehst du alle Ereignisse tagweise gebündelt: Arbeitszeit aus Stempelungen, deine erfassten Tätigkeiten, Fahrten und Belege, mit Uhrzeit und Mitarbeiter.

    Verlauf: oben die Wochen-PDF der Bautagesberichte, darunter die Tage mit der Zeile „Witterung“.
    Verlauf: oben die Wochen-PDF der Bautagesberichte, darunter die Tage mit der Zeile „Witterung“.
  4. 4

    Für den Beleg exportierst du über „PDF" entweder den Leistungsnachweis oder das klassische Bautagebuch für den gewählten Zeitraum.

  5. 5

    Für mehrere Objekte auf einmal gehst du zurück auf die Objektliste des Moduls: Neben der Zeitraumwahl bündelt „Alle als ein PDF" die Nachweise aller Objekte des gewählten Zeitraums in einem einzigen Dokument. Der Knopf erscheint ab zwei Objekten mit Einträgen.

Mehrere Objekte als ein PDF

Brauchst du die Nachweise mehrerer Objekte auf einmal, etwa alle Objekte eines Auftraggebers für den Monat, hakst du sie in der Objektliste links an. In der Leiste über der Tabelle erscheint dann „📄 Als ein PDF". Darin wählst du den Zeitraum, vorbelegt mit dem Zeitraum der Liste, und bei Nachweisen mit Fotos, ob sie mitkommen. „PDF erstellen" öffnet das fertige Dokument in einem neuen Tab.

Das PDF beginnt mit einem Deckblatt: jedes enthaltene Objekt mit Seitenangabe, danach alles, was fehlt, samt Grund. Objekte ohne Einträge im Zeitraum sind nicht enthalten und stehen dort unter „Ohne Einträge im Zeitraum". Bei Bau und Grünpflege wählst du unter „Inhalt" zwischen Leistungsnachweis und Bau- bzw. Pflegetagebuch. In Handwerk und Hausmeister kommt der Leistungsnachweis der Aufgaben, im Wachbuch das Wachbuch. Höchstens 30 Objekte gehen in ein PDF, für mehr teilst du die Auswahl.

💡

Ein langer Zeitraum mit Fotos macht das PDF groß und langsam, die Maske warnt dann. Ohne Fotos geht es deutlich schneller. Reicht die Zeit nicht für alle Objekte, nennt das Deckblatt die fehlenden unter „Nicht aufgenommen (Zeitlimit)", und du holst sie in einem zweiten Lauf nach.

Bautagesbericht als PDF

Für jeden Tag mit Stempelung oder Tätigkeit entsteht ein Blatt im Stil eines Bautagesberichts: Maßnahme mit Maßnahmennummer, Gewerk, ausführende Firma und verantwortlicher Bauführer, Witterung, die Arbeitnehmer des Tages mit Beginn, Ende, Anwesenheit, Pause und Arbeitszeit, ausgeführte Arbeiten, Bemerkungen sowie Zeilen für zwei Unterschriften. Jedes Blatt trägt eine feste Nummer im Muster JJ-NNN (zweistelliges Jahr, laufende Nummer je Baustelle und Jahr), die einmal vergeben und nie geändert wird.

  1. 1

    Pflege einmal die Kopfdaten: Öffne unter „Objekte“ die Baustelle und trage in der Karte „Bau-Tagesbericht: Kopfdaten“ Maßnahmennummer, Gewerk und Verantwortlichen Bauführer ein. Name und Adresse der Baustelle sowie die ausführende Firma kommen automatisch aus den Stammdaten, eine hinterlegte Kostenstelle steht neben dem Gewerk.

  2. 2

    Öffne im Bautagebuch die Baustelle, wechsle in den Reiter „Verlauf“ und wähle in der Karte „Bautagesberichte (Woche)“ bei „Tag in der Woche“ einen beliebigen Tag. Darunter steht die Kalenderwoche von Montag bis Sonntag. „Bautagesberichte (Woche) als PDF“ öffnet ein PDF mit allen Blättern dieser Woche, „Seite x von y“ zählt über das ganze Dokument.

ℹ️

Das Wochen-PDF gibt es nur für die Verwaltung. Tage ohne Stempelung und ohne Tätigkeit bekommen kein Blatt. Meldungen aus dem Feld „Problem / Behinderung“ stehen unter „Bemerkungen / Besondere Vorkommnisse“. Der Inhalt des PDFs ist deutsch.

Witterung je Tag

Im Reiter „Verlauf“ steht über den Einträgen jedes Tages die Zeile „Witterung“. Ein Nachtlauf trägt sie jeden Abend automatisch ein: Temperaturspanne, Regen, Schnee und Frost aus den Stundenwerten des Deutschen Wetterdienstes (DWD) für die Arbeitszeit des Tages, vom ersten Kommen bis zum letzten Gehen, sonst von 7 bis 17 Uhr. Hinter der Zeile steht, ob der Wert „automatisch (DWD)“ oder „von Hand“ stammt. Die Witterung geht in den Bautagesbericht ein.

  1. 1

    Zum Ändern klappst du die Zeile auf, trägst Temperatur, Regen, Schnee, Wind, Sonne, Frost oder unter „Sonstiges“ einen kurzen Text ein und tippst auf „Speichern“. Eine Angabe von Hand hat immer Vorrang und wird vom Nachtlauf nie überschrieben.

  2. 2

    Mit „Zurück auf automatisch“ verwirfst du deine Angabe, dann gilt wieder der DWD-Wert. Der Knopf erscheint nur, wenn für den Tag eine Angabe von Hand gespeichert ist.

ℹ️

Steht dort „nicht erfasst“, liegen für den Tag keine Messwerte vor oder der Nachtlauf ist noch nicht gelaufen. Der Bautagesbericht weist die Lücke aus, ergänze die Witterung dann von Hand. Ändern kann sie nur die Verwaltung.

Feld für Feld erklärt

Tätigkeit
Was ausgeführt wurde (z. B. „Estrich verlegt"), das Pflichtfeld der Erfassung.
Menge / Einheit
Umfang der Leistung mit Einheit (m², h, Stk …), für die Abrechnung und den Leistungsnachweis.
Foto
Bildbeweis der Tätigkeit fürs Bautagebuch, direkt mit der Kamera aufgenommen.
Bau-Leistungsverzeichnis (Soll)
Die vereinbarten Leistungen als Checkliste. Mitarbeiter haken sie am Objekt ab, das erzeugt einen Tätigkeitsnachweis.
Ereignis-Arten
🕘 Arbeitszeit (Stempelungen), 🔨 Tätigkeit, 🚐 Fahrt und 🧾 Beleg, alle fließen automatisch in den Verlauf.
PDF-Optionen
Leistungsnachweis-PDF (Abrechnung) oder Bautagebuch-PDF (chronologischer Tagesbericht).
Unterschrift
Optionale Unterschrift des Auftraggebers direkt am Gerät als Abnahme.
Problem / Behinderung
Eigenes Feld neben der Tätigkeit für Hindernisse auf der Baustelle (z. B. „Wandöffnung noch nicht fertiggestellt, Material fehlt“), bis 500 Zeichen. Erfassen geht mit einer Tätigkeit, mit einem Problem oder mit beidem. Die Meldung steht markiert im Verlauf, im Bautagebuch-PDF, im Leistungsnachweis-PDF und im Bautagesbericht.
Witterung
Je Baustelle und Tag: Temperatur, Regen, Schnee, Wind, Sonne, Frost und ein kurzer Freitext. Automatisch vom Deutschen Wetterdienst oder von Hand, die Handeingabe hat Vorrang.

Tipp

💡

Hinterlege das Bau-Leistungsverzeichnis als Soll-Checkliste, dann sehen deine Mitarbeiter direkt am Objekt, was zu tun ist, und jedes Abhaken wird automatisch zum revisionssicheren Tätigkeitsnachweis. So entsteht das Bautagebuch nebenbei, ohne extra Zettelwirtschaft.

Stolperfalle

⚠️

Der Verlauf bündelt automatisch Arbeitszeit, Tätigkeiten, Fahrten und Belege: Arbeitszeit kommt aus den Stempelungen, du trägst sie hier nicht von Hand ein. Fahrten und Belege erfasst du in den jeweiligen Modulen (Fahrtenbuch, Belege); sie erscheinen dann automatisch im Bautagebuch.

Häufige Fragen

Woher kommt die Arbeitszeit im Bautagebuch?

Aus den Stempelungen der Mitarbeiter am Objekt: sie erscheint automatisch im Verlauf, du musst sie nicht separat eintragen. Eine abgeschlossene Schicht steht dort mit Kommen und Gehen, etwa „07:45 bis 15:30“, im Bautagebuch-PDF ebenso.

Was ist der Unterschied zwischen den beiden PDFs?

Das Leistungsnachweis-PDF ist die Abrechnungssicht (Leistungen/Mengen); das Bautagebuch-PDF ist der chronologische Tagesbericht.

Funktioniert die Erfassung ohne Internet?

Ja. Tätigkeiten werden offline gespeichert und synchronisiert, sobald wieder Netz da ist.

Welche Zeit steht im Bautagebuch, wenn ohne Netz erfasst wurde?

Die Aufnahmezeit vom Gerät, also wann die Tätigkeit dokumentiert wurde, nicht wann der Server sie übernommen hat. Weichen beide um mehr als eine Minute ab, wird der Eingang zusätzlich ausgewiesen. Ob ein angehängtes Foto seither unverändert ist, prüfst du im Reiter „Verlauf" mit „Fotos prüfen"; Einzelheiten unter „Fotobeleg prüfen".

Wo sehe ich, was Mitarbeiter als Problem gemeldet haben?

Im Reiter „Verlauf“ steht die Meldung mit dem Zusatz „Problem“ unter dem Eintrag, ebenso im Bautagebuch-PDF und im Leistungsnachweis-PDF, im Bautagesbericht unter „Bemerkungen / Besondere Vorkommnisse“. Mitarbeiter melden sie in der Tätigkeitskarte der Baustelle unter „Meine Objekte“ im Feld „Problem / Behinderung“, die Verwaltung im Reiter „Erfassen“. Ein Eintrag nur mit Problem und ohne Tätigkeit ist möglich.
